俄-朝公路桥即将完工与朝俄经济合作加速:情况分析与应对方案

分类
当前关注
发布日期
2026年8月15日

总括摘要

连接俄罗斯哈桑与朝鲜的公路桥即将完工,标志着2024年条约签署后升级的朝俄关系在可视化基础设施上的实现。然而,施工方卷入与车臣精英的关联疑云及150万美元的诉讼,使得这一合作在缺乏制度性验证的情况下,依赖人际信任的结构性脆弱性暴露无遗。考虑到朝鲜对俄贸易的比重仍然维持在出口和进口各1-2%以下,公路桥应被视为具有象征性效果大于实际货物运输量扩大的项目。韩国政府需要将应对的重点放在追踪通行开始的可能性、通行物品及施工方诉讼进展的信息积累上,而非阻止或干预项目。同时,利用朝俄交易的法律不稳定性作为制裁执行压力的依据,将朝俄紧密关系的结构性局限反映在长期对朝政策框架的调整中是合理的。

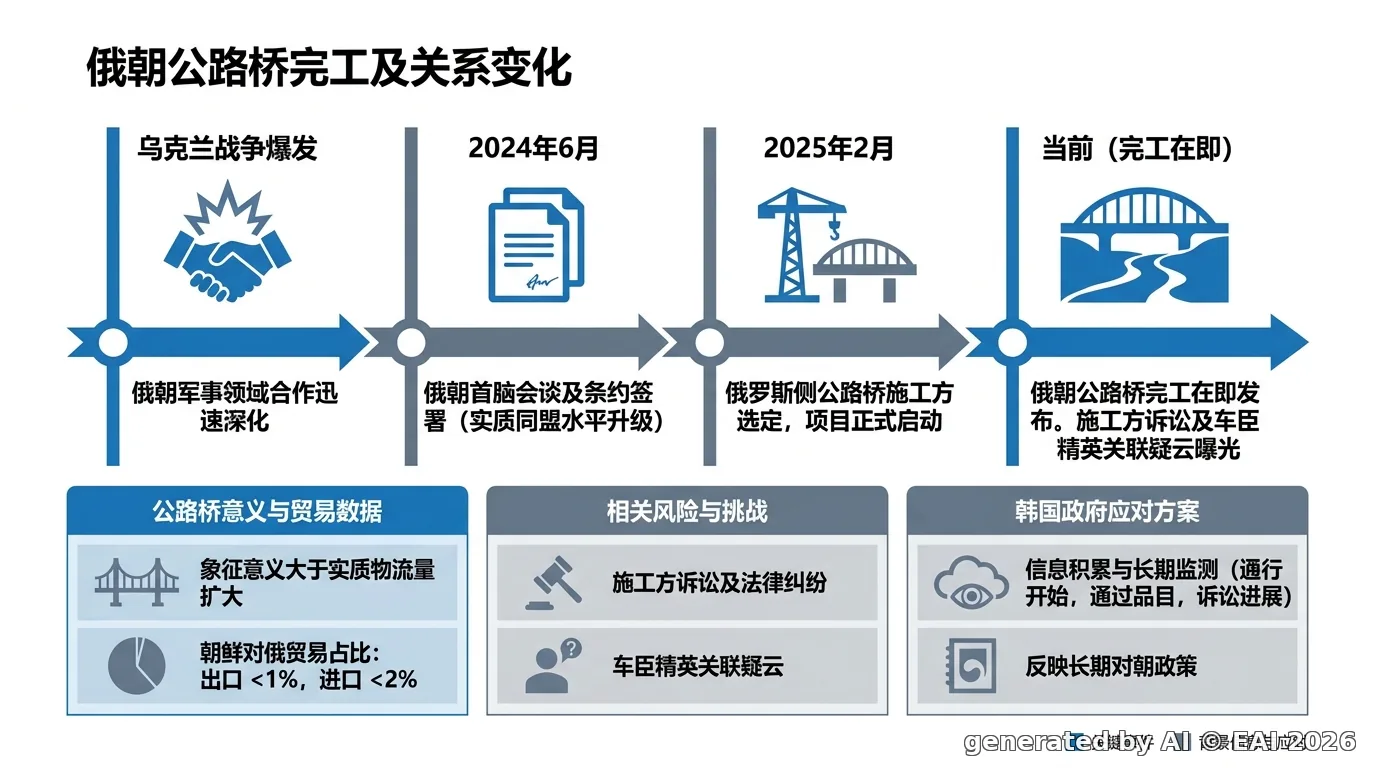

图示化

I. 议题情况分析

俄-朝公路桥即将完工:情况分析

1. 背景与经过

连接俄罗斯与朝鲜的新公路桥建设项目于2025年2月由俄罗斯方面选定施工方后正式启动[1]。该桥是连接俄罗斯哈桑与朝鲜一侧的路线,旨在为现有以铁路为中心的朝俄物流网络增加公路轴。朝俄两国在2024年6月的首脑会议上签署了条约,实际上将关系提升至联盟水平[5]。此次公路桥项目被确立为后续措施性质的基础设施合作。

朝俄经济合作在乌克兰战争爆发后迅速深化,以军事领域为轴心。朝鲜派遣常规武器和军人,作为回报,俄罗斯则默许了制裁禁令物品的进口或允许超过上限的石油产品出口[5]。然而,商品贸易的绝对规模仍然较小。朝鲜整体贸易中,俄罗斯的比重在过去10年中维持在出口1%、进口2%以下[5]。在这样的结构中,公路桥被评估为在贸易规模本身上,物流基础设施的象征性大于实际效益的项目。

朝中之间也有类似的先例。2014年完工的新压录河大桥在10年以上未通车的情况下被搁置,但最近在朝中关系改善的趋势下,海关设施的整备等通车准备情况被捕捉到[8]。朝俄公路桥是否能够与此先例不同,实际通车是此次事件的核心观战点。

2. 当前情况

俄罗斯自然资源环境部部长、朝俄政府间贸易·经济·科技合作委员会俄罗斯方共同主席亚历山大·科兹洛夫于8月14日表示,桥梁建设已接近完工阶段,通行将很快开始[4]。俄罗斯政府高级官员亲自确认即将通车,表明莫斯科将该项目视为对外展示的合作成果。

然而,在通车即将到来之际,主导施工的俄罗斯公司却出现了纷争。根据NK News的报道,该公司是一家与车臣精英有关联的无名公司,于2025年2月被俄罗斯政府选为施工方[1]。该公司目前正面临来自材料供应商的150万美元诉讼[1]。基于法院文件的报道在通车即将到来的时刻被公开,揭示了项目推进过程中的不透明性。

这并不是个别事件。NK News最近基于法院文件追踪朝俄经济交易的背后情况,报道了被联合国制裁的朝鲜石油公司在与俄罗斯商人进行汽油交易中被骗取36.6万美元的事件[6]。该事件是俄罗斯法院对该商人判处4年监禁和赔偿判决,几乎花费了近10年的案例,表明朝俄之间的交易在缺乏制度性信任或法律安全保障的情况下进行[6]。围绕公路桥施工方的诉讼也应被视为这种结构性脆弱性的延续。

3. 主要行为者及利益关系

俄罗斯政府(自然资源环境部·远东开发部)在公路桥完工方面有强烈的动机将其作为对外合作成果进行突出。科兹洛夫部长兼任朝俄政府间委员会共同主席的事实本身表明,该项目在俄罗斯内部被视为对外合作业绩管理的一部分[4]。然而,施工方的选定和管理过程中的争议则是动摇俄罗斯联邦政府项目管理能力的因素。

施工方(与车臣有关的可疑公司)自2025年2月选定以来,该公司一直是一家背景不明的无名公司,现在因材料供应款未支付问题面临诉讼[1]。该公司是如何被选为国家级基础设施项目的主承包商的路径并未明确说明。与车臣精英的关联性疑云可能与俄罗斯国内政治中切尔卡洛夫阵营参与远东及对外合作项目的趋势相互关联。

朝鲜当局对此事件并未公开发表任何立场。《劳动新闻》仅报道了同一时期普京总统关于俄罗斯国内公共交通部门相关发言的内容[12],并未提及公路桥施工方的相关纷争。朝鲜媒体的这种沉默与常规报道惯例相符,但同时也显示出朝鲜对来自俄罗斯的基础设施合作的具体风险进行信息控制。

中国对此公路桥问题未发表官方评论。在参考资料范围内,未确认中国政府或官方媒体的直接反应。然而,有报道称中国和印度已准备与俄罗斯合作建设北极航线破冰船队,这表明中国对俄罗斯远东及北极基础设施合作整体保持关注。朝俄公路桥与朝中间的新压录河大桥通车准备动向[8]在时间上也有重叠,值得关注。中国是否对此保持警惕,或认为可以与自身的对朝基础设施项目并行,目前尚无足够的判断依据。

4. 核心争议

首先是通车时点的不确定性。科兹洛夫部长的发言仅停留在“完工阶段”的表述,并未具体指出通车日期[4]。在诉讼进行中的情况下,材料款问题是否会对完工进度产生实质性影响是关键。

其次,施工过程的不透明性可能引发朝俄合作的信任问题。无名公司选定的经过、与车臣的关联疑云、诉讼等一系列情况表明,该项目可能未经过正常的公开招标或验证程序。结合之前确认的朝鲜石油公司的诈骗受害案例[6],显示出朝俄经济交易整体上缺乏保障合同履行的制度性机制。

第三,公路桥的实际经济效果。在朝俄贸易在朝鲜整体贸易中占比微不足道的现实下[5],即使公路完工,贸易量是否能显著增加仍然不确定。相反,该项目的意义可能在于物流业绩之外,展现两国紧密关系的象征性。

第四,作为制裁规避路径的潜在利用可能性。俄罗斯已经默许了制裁禁令物品的对朝进口或超过石油产品出口上限的支持[5]。如果新的陆路连接网络能够作为现有通过罗津港的集装箱物流[2]的补充绕行路径,可能会在对朝制裁监测体系中产生额外的盲区。

II. 议题深度分析

俄-朝公路桥即将完工:深度分析

1. 根本原因分析

此次公路桥项目的出发点是朝俄两国的物流基础设施已达到极限的务实判断。乌克兰战争后,朝俄之间的人力和物力交流迅速增加,主要通过军需物资支持、劳工派遣、通过罗津港的集装箱出口等方式[5]。国防部分析称,通过罗津港出口到俄罗斯的集装箱约有2万个,这相当于152毫米炮弹的最大940万发[2]。这种货物运输量的增加使得仅依靠现有铁路网络难以承载,成为公路桥建设的务实背景。

同时,该项目包含了超越单纯经济需求的象征性考量。2024年6月的首脑会议上签署条约,实际上将两国关系提升至联盟水平[5],并试图以可视化基础设施来实现这一政治动机。俄罗斯自然资源环境部部长亲自宣布即将完工,也表明该项目不仅是简单的土木工程,而是被视为对外展示的合作成果。

然而,施工过程中暴露出的纷争源于根本原因。施工方的选定本身就不透明。与车臣精英有关联的无名公司在2025年2月被选定的背景并未公开[1]。俄罗斯对朝项目的许多情况与正常的招标或信用评估程序相比,依赖于政治关系或人脉进行。

2. 结构性背景

在政治上,朝俄紧密关系与俄罗斯对安理会制裁监测体系的削弱相互关联。俄罗斯在2024年3月拒绝延长联合国安理会对朝制裁专家小组的活动[5]。因此,国际社会对朝合作的监测渠道之一消失。公路桥项目也是在这种监测空白中推进的项目之一。施工方的资格或财务健康状况几乎没有外部验证的机制。

在经济上,朝俄贸易的绝对规模仍然较小,这一结构性制约发挥了作用。朝鲜整体贸易中,俄罗斯的比重在过去10年中维持在出口1%、进口2%以下[5]。2023年朝俄贸易额约为3440万美元,较去年增长了9倍的消息[2],但在绝对规模上仍然微不足道。在这种情况下,公路桥应被视为在实际货物运输量增加上,象征性效果更大的项目。通过劳工派遣获得的外汇收入也面临着卢布贬值的结构性制约[2],因此朝俄经济合作整体未能延续“战争特需”的评价[2]。

在安全上,公路桥项目内在地具有作为制裁规避基础设施的特性。俄罗斯已经通过默许制裁禁令物品的对朝进口或允许超过石油产品出口上限的方式支持朝鲜[5]。新的公路轴的开通将增加这一制裁规避物流的渠道。然而,由于其相对适合小批量和频繁物流的特性,可能更多地用于消费品、零部件和人力的流动,而非大规模军需物资的运输。

在法律和制度层面,朝俄交易整体缺乏基于信任的结构性背景。被联合国制裁的朝鲜石油公司在与俄罗斯商人的交易中被骗取36.6万美元,该商人被判处实刑和赔偿判决,几乎花费了近10年的案例显示了这一点[6]。在国家间正式渠道之外进行的朝俄交易缺乏强制正常合同履行的法律机制。围绕公路桥施工方的150万美元诉讼[1]也在这种结构的延续中。

3. 历史先例及类似案例比较

最直接的比较对象是2014年完工的新压录河大桥。该桥在完工后10年以上未通车[8]。完工与通车之间的间隔受朝中关系的政治温度影响,因此此次朝俄公路桥的实际通车与否也可以作为判断两国关系走向的指标。然而,新压录河大桥的完工后长期停滞被评估为由于海关设施不足、地方政府间理解协调失败等行政因素造成的[8]。朝俄公路桥在中央政府层面具有明确的政治意愿,因此这种停滞重复的可能性相对较低。

另一个先例是2011年朝俄首脑会议后推进的朝俄南气管连接项目。当时新范式教授评估该项目可能对“东北亚地区政治的变化产生重大影响”[7]。然而,该项目最终因南北关系紧张和国际局势变化而夭折。大型基础设施合作未能仅凭政治象征性完成,并留下了对周边局势变化的脆弱性先例。此次公路桥项目在完工宣布后,实际投入使用仍面临多种变量。

在施工过程的不透明性方面,前述被联合国制裁的朝鲜石油公司的诈骗受害案例值得参考[6]。这两个案例都表明,在俄罗斯内部的商业伙伴信任度验证不足的情况下交易进行,问题暴露后才通过法律程序揭示出真实情况。朝俄经济合作的扩展速度与其背后支持的制度性安全机制未能跟上,成为了证据。

4. 议题发展的核心变量

第一个变量是诉讼的实际进展。如果150万美元的诉讼对施工方的财务状况或项目持续能力造成实质性打击,完工公告与后续维护、后续工程可能会受到影响。科兹洛夫部长的公告强调了即将完工[4],但并未提及施工方的法律风险。该诉讼的结局将成为未来俄罗斯政府应对方式的试金石。

第二个变量是通车后实际通行量和通关程序的整备水平。如新压录河大桥案例所示[8],完工与正常运作之间需要海关基础设施、检疫、通行规定等后续程序。朝鲜方面在多大程度上迅速整备这些程序,将决定桥梁的实际投入使用时点。

第三个变量是俄罗斯国内经济情况。俄罗斯经济最近显示出恢复增长的迹象,政府发布了相关公告[9],但另一方面也有评估认为财政赤字扩大和乌克兰的打击使经济压力加大[15]。如果政府预算分配优先级降低,可能会影响公路桥后续项目或维护。

第四个变量是国际社会,特别是韩国和西方的监测强度。NK News的连续法院文件报道[1][6]已经揭示了朝俄交易的背后情况。随着这些报道的积累,俄罗斯国内与朝鲜相关的商业人士可能面临个别制裁的可能性增加。这直接影响到施工方等相关行为者的项目持续能力。
