Achèvement imminent du pont routier Russie-Corée du Nord et accélération de la coopération économique entre la Corée du Nord et la Russie : analyse de la situation et mesures de réponse

Catégorie
Observation Actuelle
Publié le
15 août 2026

Résumé général

Avec l'achèvement imminent du pont routier reliant la Russie à la Corée du Nord, les relations entre la Corée du Nord et la Russie, qui ont été élevées à un niveau d'alliance après la signature d'un traité en 2024, se concrétisent par une infrastructure visible. Cependant, des allégations de liens avec l'élite tchétchène et un procès de 1,5 million de dollars impliquant l'entrepreneur ont révélé la vulnérabilité structurelle de cette coopération, qui a progressé en s'appuyant sur la confiance humaine sans vérification institutionnelle. Étant donné que la part du commerce de la Corée du Nord avec la Russie reste inférieure à 1 à 2 % pour les exportations et les importations, le pont doit être considéré comme un projet ayant un impact symbolique plus que pratique sur l'augmentation du volume de fret. Le gouvernement sud-coréen devrait se concentrer non pas sur l'interdiction ou l'intervention dans le projet, mais sur l'accumulation d'informations concernant le début des opérations, les types de marchandises en transit et l'évolution du procès de l'entrepreneur. De plus, il serait judicieux d'utiliser l'instabilité juridique du commerce entre la Corée du Nord et la Russie comme base pour faire pression sur l'application des sanctions, tout en intégrant les limites structurelles de la proximité entre la Corée du Nord et la Russie dans le cadre de la politique à long terme envers la Corée du Nord.

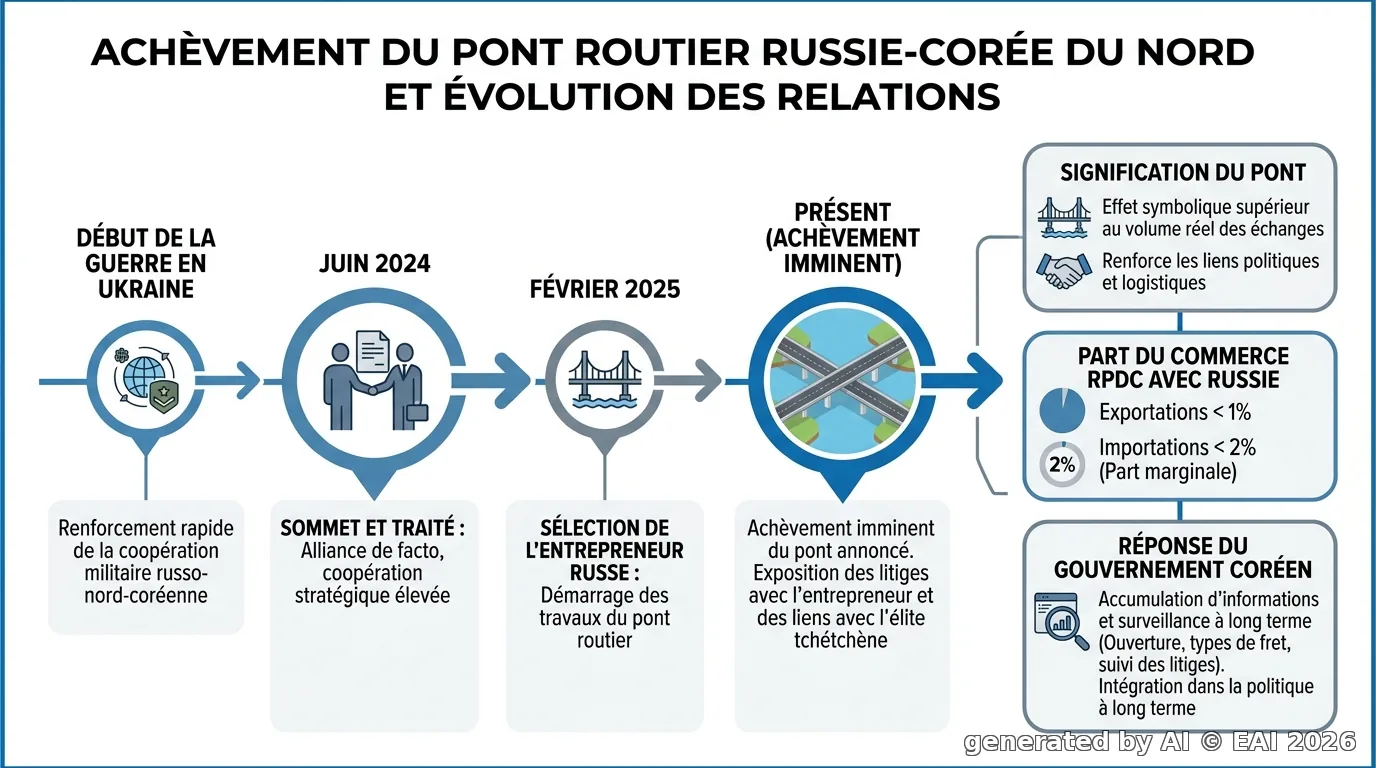

Schématisation

I. Analyse de la situation des enjeux

Achèvement imminent du pont routier Russie-Corée du Nord : analyse de la situation

1. Contexte et évolution

Le projet de construction d'un nouveau pont routier reliant la Russie et la Corée du Nord a été lancé en février 2025 lorsque la Russie a sélectionné l'entrepreneur[1]. Ce pont relie la ville de Khasan en Russie à la Corée du Nord dans la région du fleuve Tumen, ajoutant un axe routier au réseau logistique centré sur le chemin de fer entre la Corée du Nord et la Russie. Les deux pays ont élevé leurs relations à un niveau d'alliance lors d'un sommet en juin 2024, où ils ont signé un traité[5]. Ce projet de pont routier a été positionné comme une coopération infrastructurelle en tant que mesure de suivi.

La coopération économique entre la Corée du Nord et la Russie s'est intensifiée rapidement dans le domaine militaire depuis le début de la guerre en Ukraine. La Corée du Nord a envoyé des armes conventionnelles et des soldats, et en retour, la Russie a toléré l'importation de marchandises interdites par les sanctions ou a permis l'exportation de produits pétroliers au-delà des limites[5]. Cependant, la taille absolue du commerce de marchandises reste faible. La part de la Russie dans le commerce total de la Corée du Nord est restée en dessous de 1 % pour les exportations et de 2 % pour les importations au cours des dix dernières années[5]. Dans cette structure, le pont routier est évalué comme un projet dont la signification symbolique est plus importante que l'augmentation du volume commercial.

Il existe également des précédents similaires entre la Corée du Nord et la Chine. Le nouveau pont sur le fleuve Yalu, achevé en 2014, est resté inutilisé pendant plus de dix ans, mais des signes de préparation à l'ouverture, tels que la modernisation des installations douanières, ont été détectés récemment dans le contexte d'une amélioration des relations entre la Corée du Nord et la Chine[8]. La question clé de cette affaire est de savoir si le pont routier entre la Corée du Nord et la Russie sera effectivement ouvert, contrairement à ce précédent.

2. Situation actuelle

Le ministre russe des Ressources naturelles et de l'Environnement, Alexandre Kozlov, qui est également co-président du Comité de coopération commerciale, économique et scientifique entre la Russie et la Corée du Nord, a déclaré le 14 août que la construction du pont était proche de l'achèvement et que le trafic commencerait bientôt[4]. Le fait qu'un haut responsable du gouvernement russe ait officiellement annoncé l'imminence de l'ouverture indique que Moscou considère ce projet comme un succès de coopération à mettre en avant sur la scène internationale.

Cependant, à l'approche de l'ouverture, des controverses ont émergé autour de l'entreprise russe qui a dirigé la construction. Selon un rapport de NK News, cette entreprise est une société anonyme soupçonnée d'être liée à l'élite tchétchène, sélectionnée comme entrepreneur par le gouvernement russe en février 2025[1]. Cette entreprise fait face à un procès de 1,5 million de dollars intenté par un fournisseur de matériaux[1]. Ce rapport, basé sur des documents judiciaires, a été rendu public à un moment où l'ouverture était imminente, révélant ainsi le manque de transparence dans le processus de mise en œuvre du projet.

Ce n'est pas un cas isolé. NK News a récemment mené une série de reportages basés sur des documents judiciaires pour suivre les coulisses des transactions économiques entre la Corée du Nord et la Russie. Le même média a également rapporté qu'une entreprise pétrolière nord-coréenne, sous sanctions de l'ONU, a été escroquée de 366 000 dollars dans une transaction de carburant avec un homme d'affaires russe[6]. Ce cas, qui a pris près de dix ans pour que la cour russe condamne cet homme d'affaires à quatre ans de prison et à des dommages-intérêts, suggère que les transactions entre la Corée du Nord et la Russie se font sans confiance institutionnelle ni garanties juridiques[6]. Le procès de l'entrepreneur du pont routier doit également être considéré comme une prolongation de cette vulnérabilité structurelle.

3. Acteurs clés et intérêts

Le gouvernement russe (Ministère des Ressources naturelles et de l'Environnement, Ministère du Développement de l'Extrême-Orient)a un fort intérêt à mettre en avant l'achèvement du pont comme un succès de coopération internationale. Le fait que le ministre Kozlov soit également co-président du comité intergouvernemental russo-nord-coréen montre que ce projet est traité en Russie dans le cadre de la gestion des performances de coopération internationale[4]. Cependant, les controverses qui ont émergé lors du processus de sélection et de gestion de l'entrepreneur sont des facteurs qui ébranlent la confiance dans la capacité du gouvernement fédéral russe à gérer le projet.

L'entrepreneur (société soupçonnée de liens avec la Tchétchénie)est une société anonyme dont l'arrière-plan était opaque depuis sa sélection en février 2025, et elle est maintenant confrontée à des poursuites pour non-paiement des matériaux[1]. Il n'est pas clairement expliqué comment cette entreprise a été sélectionnée comme principal contractant pour un projet d'infrastructure d'État. Les soupçons de liens avec l'élite tchétchène peuvent également être interprétés dans le contexte de l'implication du groupe Tchétchène dans les projets d'Extrême-Orient et de coopération internationale.

Les autorités nord-coréennesn'ont pas publié de déclaration officielle concernant cette affaire. Le Rodong Sinmun a seulement rapporté à la même période des déclarations du président Poutine concernant le secteur des transports publics en Russie[12], sans mentionner les controverses entourant l'entrepreneur du pont routier. Ce silence des médias nord-coréens est conforme à la pratique habituelle de rapport, mais montre également que la Corée du Nord contrôle les informations concernant les risques spécifiques de la coopération en infrastructure avec la Russie.

La Chinen'a pas émis de commentaire officiel sur cette question. Dans la documentation de référence, aucune réaction directe du gouvernement chinois ou des médias d'État n'a été confirmée. Cependant, un rapport séparé indique que la Chine et l'Inde sont prêtes à collaborer avec la Russie dans le cadre de la construction d'une flotte de brise-glaces marchands dans l'Arctique[11], ce qui suggère que la Chine maintient un intérêt pour la coopération en infrastructure en Extrême-Orient et dans l'Arctique avec la Russie. Il est également à noter que le projet de pont routier entre la Corée du Nord et la Russie coïncide chronologiquement avec les préparatifs d'ouverture du nouveau pont sur le fleuve Yalu entre la Corée du Nord et la Chine[8]. Il est difficile de juger si la Chine considère cela comme une expansion de l'influence de la Russie sur la Corée du Nord à surveiller, ou si elle le voit comme quelque chose qui peut être mené en parallèle avec ses propres projets d'infrastructure en Corée du Nord.

4. Questions clés

Premièrement, l'incertitude quant au moment de l'ouverture. Les déclarations du ministre Kozlov se limitent à l'expression "proche de l'achèvement", sans préciser de date d'ouverture concrète[4]. Dans un contexte de procès en cours, la question de savoir si les problèmes de paiement des matériaux affecteront effectivement le calendrier d'achèvement est cruciale.

Deuxièmement, le manque de transparence dans le processus de construction pourrait se transformer en un problème de confiance dans la coopération entre la Russie et la Corée du Nord. Les circonstances entourant la sélection de l'entreprise anonyme, les soupçons de liens avec la Tchétchénie et les poursuites suggèrent que ce projet n'a probablement pas suivi les procédures normales d'appel d'offres ou de vérification. En tenant compte des cas de fraude précédemment confirmés impliquant l'entreprise pétrolière nord-coréenne[6], un schéma se dessine où l'ensemble des transactions économiques entre la Corée du Nord et la Russie souffre d'un manque de dispositifs institutionnels garantissant l'exécution des contrats.

Troisièmement, l'impact économique réel du pont routier. Étant donné que la part du commerce entre la Corée du Nord et la Russie dans le commerce total de la Corée du Nord est minime[5], il est incertain que l'achèvement du pont augmente significativement le volume commercial. Au contraire, la signification de ce projet pourrait résider davantage dans le fait que les deux pays affichent visiblement leur relation étroite.

Quatrièmement, la possibilité d'une utilisation potentielle comme voie d'évasion aux sanctions. La Russie a déjà toléré l'importation de marchandises interdites en Corée du Nord ou a soutenu l'exportation de produits pétroliers au-delà des limites[5]. Si le nouveau réseau routier fonctionne comme une voie de contournement pour compléter la logistique par le port de Rajin[2], cela pourrait créer des zones supplémentaires d'ombre dans le système de surveillance des sanctions contre la Corée du Nord.

II. Analyse approfondie des enjeux

Achèvement imminent du pont routier Russie-Corée du Nord : analyse approfondie

1. Analyse des causes fondamentales

Le point de départ du projet de pont routier est le constat pratique que l'infrastructure logistique entre la Corée du Nord et la Russie a déjà atteint ses limites. Depuis la guerre en Ukraine, les échanges humains et matériels entre la Corée du Nord et la Russie ont rapidement augmenté grâce à l'envoi de matériel militaire, de travailleurs et à l'exportation de conteneurs via le port de Rajin[5]. Le ministère de la Défense a analysé qu'environ 20 000 conteneurs ont été exportés vers la Russie via le port de Rajin, ce qui pourrait correspondre à un maximum de 9,4 millions de munitions de 152 mm[2]. L'augmentation de ce volume de fret est devenue difficile à gérer uniquement avec le réseau ferroviaire, ce qui constitue le contexte pratique de la construction du pont routier.

En même temps, ce projet contient des calculs symboliques qui vont au-delà d'un simple besoin économique. Il y a eu une motivation politique pour concrétiser les relations entre les deux pays, qui ont été élevées à un niveau d'alliance lors de la signature d'un traité en juin 2024[5]. L'annonce par le ministre des Ressources naturelles et de l'Environnement de l'imminence de l'achèvement montre également que ce projet est considéré non seulement comme un simple projet de génie civil, mais comme un succès de coopération à mettre en avant.

Cependant, les controverses révélées au cours du processus de construction proviennent d'une cause fondamentale distincte. La sélection de l'entrepreneur elle-même était opaque. Les raisons pour lesquelles une entreprise anonyme soupçonnée de liens avec l'élite tchétchène a été sélectionnée en février 2025 n'ont pas été divulguées[1]. Cela s'inscrit dans un contexte où de nombreux projets russes en Corée du Nord ont été menés en s'appuyant sur des liens politiques ou des réseaux plutôt que sur des procédures d'appel d'offres ou d'évaluation de crédit normales.

2. Contexte structurel

Politiquement, le rapprochement entre la Russie et la Corée du Nord s'est accompagné d'une érosion du système de surveillance des sanctions du Conseil de sécurité. La Russie a refusé de prolonger le mandat du groupe d'experts des sanctions du Conseil de sécurité de l'ONU en mars 2024[5]. Cela a supprimé l'un des canaux de surveillance de la coopération avec la Corée du Nord par la communauté internationale. Le projet du pont routier est également l'un des projets menés dans ce vide de surveillance. Il n'y avait pratiquement aucun dispositif externe pour vérifier les qualifications ou la santé financière de l'entrepreneur.

D'un point de vue économique, la taille absolue du commerce entre la Corée du Nord et la Russie reste un obstacle structurel. La part de la Russie dans le commerce total de la Corée du Nord est restée en dessous de 1 % pour les exportations et de 2 % pour les importations au cours des dix dernières années[5]. Bien qu'il ait été annoncé que le volume des échanges entre la Corée du Nord et la Russie avait augmenté de neuf fois en 2023, atteignant environ 34,4 millions de dollars[2], cela reste faible en termes absolus. Dans cette situation, le pont routier doit être considéré comme un projet dont l'effet symbolique est plus important que l'augmentation réelle du volume de fret. Les revenus en devises provenant de l'envoi de travailleurs sont également confrontés à des contraintes structurelles dues à la dévaluation du rouble[2], ce qui conduit à l'évaluation que la coopération économique entre la Corée du Nord et la Russie ne se traduit pas par un "bénéfice de guerre".

D'un point de vue sécuritaire, le projet du pont routier a intrinsèquement la caractéristique d'une infrastructure d'évasion aux sanctions. La Russie a soutenu la Corée du Nord en tolérant l'importation de marchandises interdites et en dépassant les limites d'exportation de produits pétroliers[5]. L'ouverture d'un nouvel axe routier pourrait augmenter le nombre de canaux logistiques contournant ces sanctions. Cependant, en raison de la nature relativement adaptée aux petits volumes et aux transports fréquents, cela pourrait être plus utilisé pour le transport de biens de consommation, de pièces et de main-d'œuvre plutôt que pour le déplacement de matériel militaire en grande quantité.

D'un point de vue juridique et institutionnel, l'absence de confiance dans l'ensemble des transactions entre la Corée du Nord et la Russie constitue un fondement structurel. Le cas d'une entreprise pétrolière nord-coréenne, sous sanctions de l'ONU, qui a été escroquée de 366 000 dollars dans une transaction avec un homme d'affaires russe, et le fait qu'il ait fallu près de dix ans pour que la cour russe condamne cet homme d'affaires à une peine de prison et à des dommages-intérêts, illustrent cela[6]. Les transactions entre la Corée du Nord et la Russie, qui se déroulent en dehors des canaux officiels entre États, manquent de dispositifs juridiques pour garantir l'exécution normale des contrats. Le procès de 1,5 million de dollars entourant l'entrepreneur du pont routier est également une prolongation de cette structure.

3. Comparaison avec des précédents historiques et des cas similaires

Le cas le plus direct de comparaison est le nouveau pont sur le fleuve Yalu, achevé en 2014. Ce pont est resté inutilisé pendant plus de dix ans après son achèvement[8]. L'écart entre l'achèvement et l'ouverture a été influencé par la température politique des relations entre la Corée du Nord et la Chine, ce qui signifie que la question de l'ouverture effective du pont routier entre la Corée du Nord et la Russie pourrait également servir d'indicateur pour évaluer l'évolution des relations entre les deux pays. Cependant, dans le cas du nouveau pont sur le fleuve Yalu, l'absence d'ouverture après l'achèvement a été attribuée à des facteurs administratifs tels que l'insuffisance des installations douanières et l'échec de la coordination entre les gouvernements locaux[8]. Le pont routier entre la Corée du Nord et la Russie présente une volonté politique claire au niveau du gouvernement central, ce qui réduit la probabilité de répétition de ce type de stagnation.

Un autre précédent est le projet de connexion du gazoduc entre la Russie et la Corée du Nord, qui a été lancé après le sommet russo-nord-coréen de 2011. À l'époque, le professeur Shin Beom-sik avait évalué que ce projet pourrait "avoir un impact considérable sur le changement de la politique régionale en Asie du Nord-Est"[7]. Cependant, ce projet a finalement échoué en raison du refroidissement des relations intercoréennes et des changements dans la situation internationale. Ce précédent montre que la coopération d'infrastructure de grande envergure ne peut pas être achevée uniquement sur la base de la symbolique politique et qu'elle est vulnérable aux changements de la situation environnante. Le projet du pont routier doit également être considéré comme exposé à de nombreuses variables avant sa mise en service effective.

En ce qui concerne le manque de transparence dans le processus de construction, le cas de l'entreprise pétrolière nord-coréenne sous sanctions de l'ONU victime d'une fraude est un exemple pertinent[6]. Les deux cas montrent que les transactions ont été menées dans un contexte où la vérification de la fiabilité des partenaires commerciaux en Russie était insuffisante, et que les problèmes n'ont été révélés qu'après que des procédures judiciaires aient été engagées. Cela témoigne du fait que la vitesse d'expansion de la coopération entre la Corée du Nord et la Russie ne s'accompagne pas de dispositifs de sécurité institutionnels.

4. Variables clés dans le développement des enjeux

La première variable est l'évolution réelle du procès. Si le procès de 1,5 million de dollars a un impact significatif sur la situation financière de l'entrepreneur ou sa capacité à poursuivre le projet, cela pourrait entraîner des retards dans la maintenance et les travaux ultérieurs, indépendamment de l'annonce de l'achèvement. Les déclarations de Kozlov ont souligné l'imminence de l'achèvement[4], mais il n'a pas mentionné les risques juridiques auxquels l'entrepreneur est confronté. La façon dont ce procès se termine sera un test pour évaluer la réponse future du gouvernement russe.

La deuxième variable est le niveau de circulation réelle et de mise en œuvre des procédures douanières après l'ouverture. Comme le montre le cas du nouveau pont sur le fleuve Yalu[8], il est nécessaire de mettre en place des procédures de suivi telles que l'infrastructure douanière, la quarantaine et les règlements de circulation entre l'achèvement et le fonctionnement normal. La rapidité avec laquelle la Corée du Nord met en place ces procédures déterminera le moment effectif de mise en service du pont.

La troisième variable est la situation économique intérieure en Russie. Bien que le gouvernement ait récemment annoncé des signes de reprise de la croissance économique en Russie[9], d'autres évaluations indiquent que la pression économique augmente en raison du déficit budgétaire croissant et des impacts de la guerre en Ukraine[15]. Si la priorité budgétaire pour les investissements en infrastructure à l'étranger diminue, cela pourrait affecter les projets ultérieurs ou la maintenance du pont.

La quatrième variable est l'intensité de la surveillance par la communauté internationale, en particulier par la Corée du Sud et l'Occident. Les reportages continus de NK News sur les documents judiciaires[1][6] révèlent déjà les coulisses des transactions entre la Corée du Nord et la Russie. Plus ces reportages s'accumulent, plus la possibilité de désignation de sanctions individuelles contre les acteurs impliqués dans les affaires nord-coréennes en Russie pourrait augmenter. Cela constitue une variable qui influence directement la capacité des acteurs concernés, tels que l'entrepreneur.

À partir d'ici, 3 crédits sont nécessaires

Le contenu au-delà de l'analyse de scénarios est disponible avec des crédits.

Connectez-vous pour continuer la lecture

*Ce texte est une traduction par IA d'un original rédigé en coréen. Certaines traductions ou nuances peuvent être inexactes.

Ce rapport est une analyse approfondie conçue par un chercheur de l'EAI, fondée sur une recherche rigoureuse assistée par IA et finalisée par le chercheur de l'EAI.
