Inminente finalización del puente terrestre Rusia-Corea del Norte y aceleración de la cooperación económica entre Corea del Norte y Rusia: análisis de la situación y medidas de respuesta
Resumen general
La construcción del puente terrestre que conecta a Rusia con Corea del Norte está en una fase cercana a su finalización, lo que representa una manifestación tangible de la relación entre Corea del Norte y Rusia, que se ha elevado a un nivel de alianza desde la firma del tratado en 2024. Sin embargo, la revelación de que la empresa constructora está involucrada en un litigio de 1.5 millones de dólares y está vinculada a élites chechenas ha expuesto la vulnerabilidad estructural de esta cooperación, que ha dependido de la confianza personal sin verificación institucional. Teniendo en cuenta que la proporción del comercio de Corea del Norte con Rusia sigue siendo inferior al 1-2% en exportaciones e importaciones, el puente debe considerarse más como un proyecto simbólico que como un medio para aumentar significativamente el volumen de mercancías. El gobierno de Corea del Sur debe centrarse en acumular información sobre el inicio del tráfico, los tipos de productos que pasan y el progreso del litigio de la empresa constructora, en lugar de intentar detener o intervenir en el proyecto. Además, es razonable utilizar la inestabilidad legal del comercio entre Corea del Norte y Rusia como base para presionar por la implementación de sanciones, reflejando las limitaciones estructurales de la estrecha relación entre ambos países en el marco de una política a largo plazo hacia Corea del Norte.
I. Análisis de la situación del tema
Inminente finalización del puente terrestre Rusia-Corea del Norte: análisis de la situación

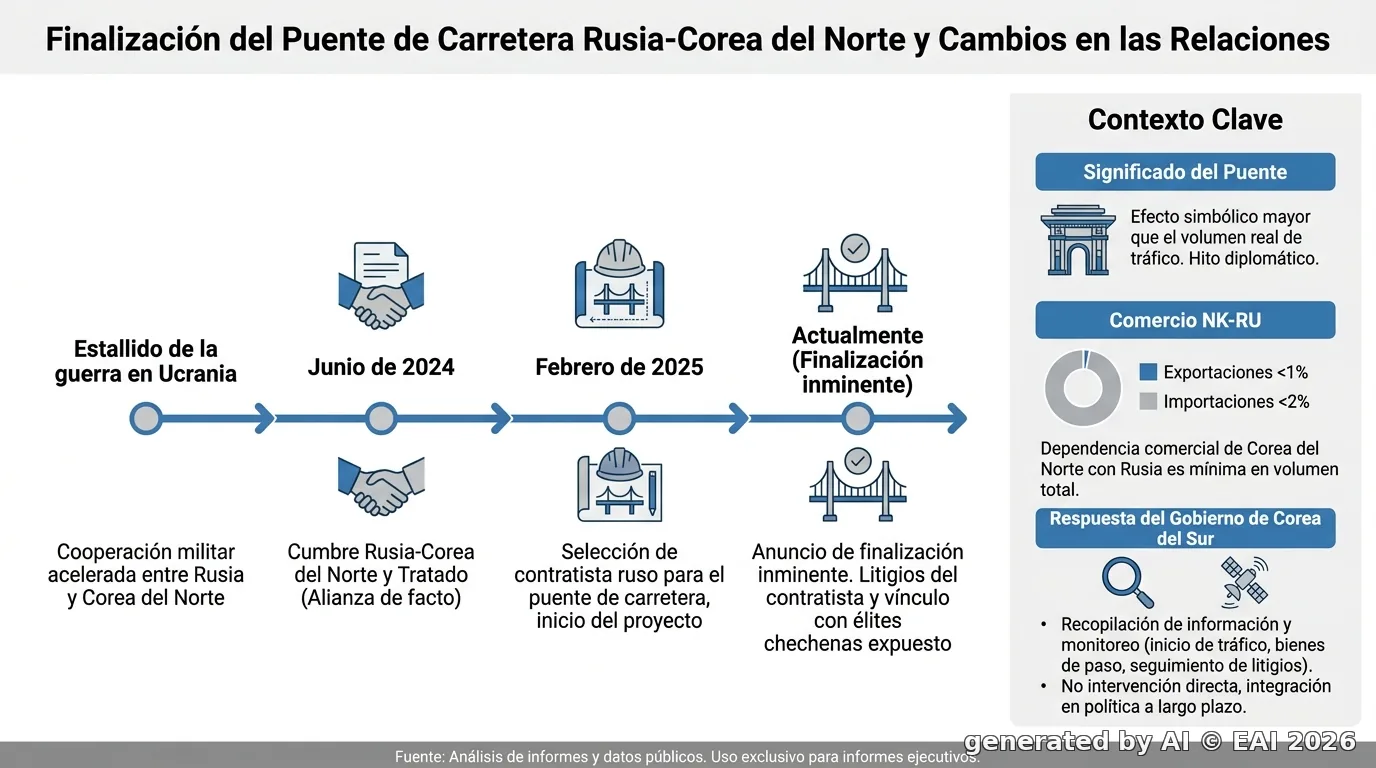

1. Contexto y desarrollo
El proyecto de construcción del nuevo puente terrestre que conecta a Rusia y Corea del Norte se inició en febrero de 2025, cuando Rusia seleccionó a la empresa constructora[1]. Este puente es una ruta que conecta a Jhasan, en Rusia, con el lado norcoreano en la cuenca del río Tumen, y es un proyecto que añade un eje terrestre a la red logística Rusia-Corea del Norte, que hasta ahora se ha centrado en el ferrocarril. Ambos países firmaron un tratado en una cumbre en junio de 2024, elevando así su relación a un nivel prácticamente de alianza[5]. Este proyecto de puente ha sido considerado como una cooperación en infraestructura como parte de las medidas de seguimiento.
La cooperación económica entre Corea del Norte y Rusia se ha intensificado rápidamente desde el estallido de la guerra en Ucrania, centrada en el ámbito militar. Corea del Norte ha enviado armas convencionales y tropas, y a cambio, Rusia ha permitido la entrada de productos prohibidos por las sanciones o ha permitido la exportación de productos petroleros por encima de los límites establecidos[5]. Sin embargo, el volumen absoluto del comercio sigue siendo pequeño. La proporción de Rusia en el comercio total de Corea del Norte ha permanecido por debajo del 1% en exportaciones y del 2% en importaciones durante la última década[5]. En este contexto, el puente se evalúa más por su simbolismo en la infraestructura que por el aumento real del volumen comercial.
Existen precedentes similares entre Corea del Norte y China. El nuevo puente sobre el río Yalu, completado en 2014, ha estado sin abrir durante más de diez años, pero recientemente se han detectado indicios de preparación para su apertura, como la mejora de las instalaciones aduaneras, en el contexto de la mejora de las relaciones entre Corea del Norte y China[8]. La cuestión clave en este caso es si el puente terrestre entre Corea del Norte y Rusia se abrirá realmente, a diferencia de este precedente.
2. Situación actual
El Ministro de Recursos Naturales y Medio Ambiente de Rusia y copresidente ruso de la Comisión de Cooperación Comercial, Económica y Científica entre Rusia y Corea del Norte, Alexandr Kozlov, declaró el 14 de agosto que la construcción del puente está cerca de completarse y que el tráfico comenzará pronto[4]. Dado que un alto funcionario del gobierno ruso ha oficializado la inminente apertura, parece que Moscú considera este proyecto como un logro de cooperación que puede exhibir internacionalmente.
Sin embargo, justo antes de la apertura, han surgido controversias en torno a la empresa constructora rusa que lideró la obra. Según un informe de NK News, esta empresa es una compañía anónima sospechosa de estar vinculada a las élites chechenas, que fue seleccionada como contratista por el gobierno ruso en febrero de 2025[1]. Esta empresa enfrenta una demanda de 1.5 millones de dólares por parte de un proveedor de materiales[1]. Este informe, basado en documentos judiciales, se hizo público en un momento en que la apertura estaba próxima, revelando la falta de transparencia en el proceso de implementación del proyecto.
Esto no es un caso aislado. NK News ha estado realizando una serie de informes que rastrean el trasfondo de las transacciones económicas entre Corea del Norte y Rusia, basándose en documentos judiciales recientes. El mismo medio también informó sobre un caso en el que una empresa de petróleo norcoreana, que está en la lista de sanciones de la ONU, fue estafada por un empresario ruso en una transacción de gasolina por un monto de 366,000 dólares[6]. Este caso, que tomó casi diez años para que un tribunal ruso condenara al empresario a cuatro años de prisión y a pagar daños, sugiere que el comercio entre Corea del Norte y Rusia se realiza sin confianza institucional o mecanismos de seguridad legal[6]. La demanda contra la empresa constructora del puente también debe verse como una extensión de esta vulnerabilidad estructural.
3. Actores clave e intereses
El gobierno ruso (Ministerio de Recursos Naturales y Ministerio de Desarrollo del Lejano Oriente)tiene un fuerte incentivo para destacar la finalización del puente como un logro de cooperación internacional. El hecho de que el Ministro Kozlov también sea copresidente de la Comisión entre Rusia y Corea del Norte indica que este proyecto se está manejando en términos de gestión de resultados de cooperación internacional dentro de Rusia[4]. Sin embargo, las controversias surgidas en el proceso de selección y gestión de la empresa constructora son factores que socavan la confianza en la capacidad del gobierno federal ruso para gestionar proyectos.
La empresa constructora (empresa sospechosa de estar vinculada a Chechenia)es una compañía anónima cuya falta de transparencia ha sido evidente desde su selección en febrero de 2025, y ahora enfrenta problemas de impago con proveedores de materiales[1]. No se ha explicado claramente cómo esta empresa fue seleccionada como contratista principal para un proyecto de infraestructura de nivel nacional. Las sospechas de su vinculación con las élites chechenas podrían interpretarse en el contexto de la influencia del grupo de Chechenia en la política interna rusa y su participación en proyectos de cooperación internacional.
Las autoridades norcoreanasno han emitido una declaración pública sobre este asunto. El diario Rodong solo informó sobre los comentarios del presidente Putin relacionados con el sector del transporte público en Rusia en ese momento[12], sin mencionar las controversias en torno a la empresa constructora del puente. Este silencio de los medios norcoreanos coincide con las prácticas informativas habituales, pero también muestra que Corea del Norte está controlando la información sobre los riesgos específicos de la cooperación en infraestructura con Rusia.
Chinano ha emitido comentarios oficiales sobre el tema del puente. No se ha confirmado ninguna reacción directa del gobierno chino o de los medios estatales en el ámbito de los materiales de referencia. Sin embargo, un informe separado indica que China e India están preparadas para colaborar con Rusia en la construcción de una flota de rompehielos para el Ártico[11], lo que sugiere que China sigue interesada en la cooperación en infraestructura en el Lejano Oriente y el Ártico de Rusia. También es notable que el puente terrestre entre Corea del Norte y Rusia coincide temporalmente con los movimientos de preparación para la apertura del nuevo puente sobre el río Yalu entre Corea del Norte y China[8]. No hay suficientes fundamentos en este momento para juzgar si China está preocupada por la expansión de la influencia de Rusia sobre Corea del Norte o si considera que esto es compatible con sus propios proyectos de infraestructura en Corea del Norte.
4. Cuestiones clave
En primer lugar, está la incertidumbre sobre el momento de la apertura. Las declaraciones del Ministro Kozlov se limitan a mencionar que está en "fase de finalización", sin especificar una fecha concreta de apertura[4]. La cuestión es si los problemas relacionados con la demanda en curso afectarán significativamente el cronograma de finalización.
En segundo lugar, la falta de transparencia en el proceso de construcción podría convertirse en un problema de confianza en la cooperación entre Rusia y Corea del Norte. La selección de una empresa anónima, las sospechas de vinculación con Chechenia y las demandas son indicios de que este proyecto podría no haber pasado por un proceso de licitación o verificación normal. Comparado con el caso de la empresa de petróleo norcoreana que fue víctima de fraude[6], se revela un patrón de debilidad en los mecanismos institucionales que garantizan el cumplimiento de los contratos en el comercio entre Corea del Norte y Rusia.
En tercer lugar, está el impacto económico real del puente. Dada la insignificancia de la proporción del comercio entre Corea del Norte y Rusia en el comercio total de Corea del Norte[5], no está claro si la apertura del puente aumentará significativamente el volumen de comercio. Más bien, se puede argumentar que el significado de este proyecto radica más en la simbolización de la relación cercana entre ambos países que en el rendimiento logístico.
En cuarto lugar, está la posible utilización del puente como una vía para evadir sanciones. Rusia ya ha permitido la entrada de productos prohibidos por las sanciones a Corea del Norte o ha superado los límites de apoyo en productos petroleros[5]. Si la nueva conexión terrestre funciona como una ruta alternativa que complementa la logística de contenedores a través del puerto de Najin[2], podría surgir un nuevo vacío en el sistema de monitoreo de sanciones hacia Corea del Norte.
II. Análisis profundo del tema
Inminente finalización del puente terrestre Rusia-Corea del Norte: análisis profundo
1. Análisis de las causas fundamentales
El punto de partida de este proyecto de puente es la evaluación práctica de que la infraestructura logística entre Corea del Norte y Rusia ya ha alcanzado sus límites. Desde la guerra en Ucrania, los intercambios humanos y materiales entre Corea del Norte y Rusia han aumentado rápidamente a través del apoyo de suministros militares, el envío de trabajadores y la exportación de contenedores a través del puerto de Najin[5]. El Ministerio de Defensa ha analizado que aproximadamente 20,000 contenedores han sido exportados a Rusia a través del puerto de Najin, lo que podría equivaler a un máximo de 9.4 millones de proyectiles de 152 mm[2]. La dificultad para manejar este aumento en el volumen de mercancías solo con la red ferroviaria existente es el trasfondo práctico de la construcción del puente.
Al mismo tiempo, este proyecto contiene cálculos simbólicos que van más allá de la pura necesidad económica. Existe un motivo político para implementar la relación entre ambos países, que se elevó a un nivel prácticamente de alianza tras la firma del tratado en la cumbre de junio de 2024[5], en infraestructura tangible. El hecho de que el Ministro de Recursos Naturales y Medio Ambiente de Rusia haya anunciado personalmente la inminente finalización[4] también muestra que este proyecto no es simplemente una obra de ingeniería civil, sino un logro de cooperación que se exhibe internacionalmente.
Sin embargo, los problemas surgidos durante el proceso de construcción provienen de causas fundamentales separadas. La falta de transparencia en la selección de la empresa constructora es un factor clave. No se ha hecho pública la razón por la cual una empresa anónima sospechosa de estar vinculada a las élites chechenas fue seleccionada en febrero de 2025[1]. Esto se alinea con la tendencia de que muchos proyectos rusos hacia Corea del Norte se han llevado a cabo basándose más en conexiones políticas o redes de contactos que en procedimientos normales de licitación o evaluación de crédito.
2. Contexto estructural
Políticamente, la cercanía entre Corea del Norte y Rusia ha estado vinculada a la desactivación del sistema de monitoreo de sanciones del Consejo de Seguridad de la ONU. Rusia rechazó la extensión de las actividades del panel de expertos sobre sanciones de Corea del Norte en marzo de 2024[5]. Esto eliminó uno de los canales de monitoreo internacional sobre la cooperación con Corea del Norte. El proyecto del puente también es uno de los proyectos que se han llevado a cabo en este vacío de monitoreo. En efecto, no había mecanismos externos para verificar la calificación o la solidez financiera de la empresa constructora.
Económicamente, el hecho de que el volumen absoluto del comercio entre Rusia y Corea del Norte siga siendo pequeño actúa como una restricción estructural. La proporción de Rusia en el comercio total de Corea del Norte ha permanecido por debajo del 1% en exportaciones y del 2% en importaciones en la última década[5]. Aunque se anunció que el comercio entre Rusia y Corea del Norte alcanzó aproximadamente 34.4 millones de dólares en 2023, lo que representa un aumento de nueve veces en comparación con el año anterior[2], esto sigue siendo insignificante en términos absolutos. En esta situación, el puente debe considerarse más como un proyecto simbólico que como un medio para aumentar el volumen real de carga. Los ingresos en divisas a través del envío de trabajadores también se enfrentan a restricciones estructurales debido a la caída del valor del rublo[2], lo que ha llevado a la evaluación de que la cooperación económica entre Rusia y Corea del Norte no ha llevado a un 'beneficio de guerra'.
aumento de beneficios debido a la guerra.
Desde el punto de vista legal e institucional, la falta de confianza en las transacciones comerciales entre Corea del Norte y Rusia constituye un trasfondo estructural. Un caso en el que una empresa de petróleo norcoreana, que está en la lista de sanciones de la ONU, fue estafada por un empresario ruso en una transacción de gasolina por 366,000 dólares, y que tomó casi diez años para que un tribunal ruso condenara al empresario a prisión y a pagar daños, ilustra esto[6]. Las transacciones comerciales entre Corea del Norte y Rusia que se llevan a cabo fuera de los canales oficiales carecen de mecanismos legales que garanticen el cumplimiento de los contratos. La demanda de 1.5 millones de dólares contra la empresa constructora del puente también se debe ver como una extensión de esta estructura.
3. Comparación con precedentes históricos y casos similares
El caso más directo de comparación es el nuevo puente sobre el río Yalu, completado en 2014. Este puente ha estado sin abrir durante más de diez años[8]. La brecha entre la finalización y la apertura ha estado influenciada por la temperatura política de las relaciones entre Corea del Norte y China, lo que sugiere que la apertura real del puente terrestre entre Corea del Norte y Rusia también podría funcionar como un indicador de la dirección de las relaciones entre ambos países. Sin embargo, en el caso del nuevo puente sobre el río Yalu, se ha evaluado que la larga inactividad después de su finalización se debió a factores administrativos como la falta de instalaciones aduaneras y el fracaso en la coordinación de intereses entre los gobiernos locales[8]. En contraste, el puente terrestre entre Corea del Norte y Rusia tiene una voluntad política clara a nivel del gobierno central, lo que reduce la probabilidad de que se repita esta inactividad.
Otro precedente es el proyecto de conexión del gasoducto entre Rusia y Corea del Norte, que se promovió tras la cumbre entre los líderes de Rusia y Corea del Norte en 2011. En ese momento, el profesor Shin Beom-sik evaluó que este proyecto podría tener un gran impacto en el cambio de la política regional en el noreste de Asia[7]. Sin embargo, el proyecto se canceló debido a la tensión en las relaciones intercoreanas y los cambios en la situación internacional. Este precedente muestra que la cooperación en infraestructura a gran escala no puede completarse solo con simbolismo político y es vulnerable a los cambios en el entorno circundante. El proyecto del puente también debe considerarse expuesto a diversas variables incluso después del anuncio de su finalización.
En términos de falta de transparencia en el proceso de construcción, el caso de la empresa de petróleo norcoreana que fue víctima de fraude es un ejemplo relevante[6]. Ambos casos comparten la característica de que las transacciones se llevaron a cabo sin una verificación adecuada de la confianza en los socios comerciales rusos, y que los problemas solo salieron a la luz después de que se iniciaron los procedimientos legales.
4. Variables clave en el desarrollo del tema
La primera variable es el progreso real del litigio. Si la demanda de 1.5 millones de dólares afecta significativamente la situación financiera de la empresa constructora o su capacidad para continuar el proyecto, podría haber retrasos en el mantenimiento y las obras posteriores, independientemente del anuncio de finalización. Las declaraciones del Ministro Kozlov enfatizan la inminente finalización[4], pero no se refieren a los riesgos legales de la empresa constructora. La forma en que se resuelva esta demanda será un indicador de cómo responderá el gobierno ruso en el futuro.
La segunda variable es el nivel de tráfico real y la eficiencia de los procedimientos aduaneros después de la apertura. Como se vio en el caso del nuevo puente sobre el río Yalu[8], entre la finalización y la operación normal hay procedimientos posteriores necesarios, como la infraestructura aduanera, la cuarentena y las regulaciones de tráfico. La rapidez con que Corea del Norte pueda establecer estos procedimientos determinará el momento real de operación del puente.
La tercera variable es la situación económica interna de Rusia. Aunque el gobierno ha anunciado recientemente que la economía rusa muestra signos de recuperación[9], también hay evaluaciones que indican que la presión económica está aumentando debido al déficit fiscal y los impactos de la guerra en Ucrania[15]. Si la priorización del presupuesto del gobierno para inversiones en infraestructura externa disminuye, podría afectar los proyectos posteriores o el mantenimiento del puente.
La cuarta variable es la intensidad de la vigilancia de la comunidad internacional, especialmente de Corea del Sur y Occidente. Los informes continuos de NK News sobre documentos judiciales[1][6] ya han revelado el trasfondo del comercio entre Corea del Norte y Rusia. Cuanto más se acumulen estos informes, mayor será la posibilidad de que se impongan sanciones individuales a los actores involucrados en los negocios con Corea del Norte. Esto es un factor que afecta directamente la capacidad de los actores relacionados, como la empresa constructora, para continuar sus operaciones.
A partir de aquí se necesitan 3 créditos
El contenido posterior al análisis de escenarios está disponible con créditos.
